• 政府投資項目全面推行施工過程結算!浙江紹興發文~

    編輯:ltcxad 瀏覽人次:
    政府投資項目應當遵循科學決策、規范管理、注重績效、公開透明的原則,系統地管理政府投資項目。龍騰暢想軟件秉承真誠、融合、專業、敏捷、感恩的價值觀,為用戶提供一套完整地系統解決方案

    龍騰摘要:

    政府投資項目應當遵循科學決策、規范管理、注重績效、公開透明的原則,系統地管理政府投資項目龍騰暢想軟件秉承真誠、融合、專業、敏捷、感恩的價值觀,為用戶提供一套完整地系統解決方案,為用戶再管理政府投資項目過程中減少壓力,積極有序地進行項目管理

    導讀

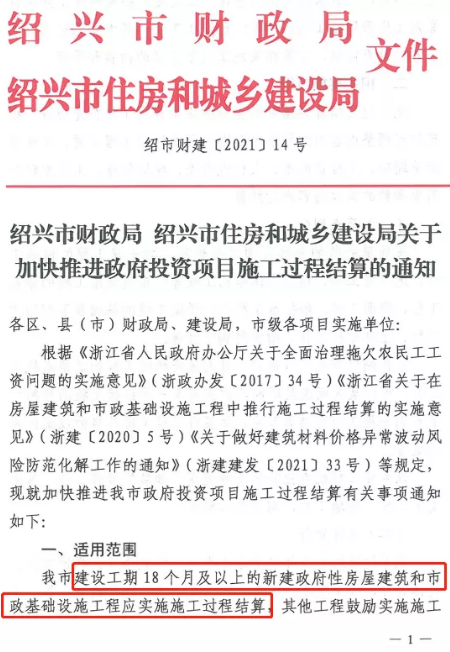

    8月17日,紹興市住建局發布《紹興市財政局紹興市住房和城鄉建設局關于加快推進政府投資項目施工過程結算的通知》。

    8月17日,紹興市住建局發布《紹興市財政局紹興市住房和城鄉建設局關于加快推進政府投資項目施工過程結算的通知》。

    適用范圍

    ■ 我市建設工期18個月及以上的新建政府性房屋建筑和市政基礎設施工程應實施施工過程結算。

    ■ 其他工程鼓勵實施施工過程結算,政府采購支持綠色建材促進建筑品質提升試點項目原則上應采用施工過程結算。

    ■ 已開工工程,可由發承包雙方協商簽訂補充協議,完善相關施工過程結算的內容和手續。

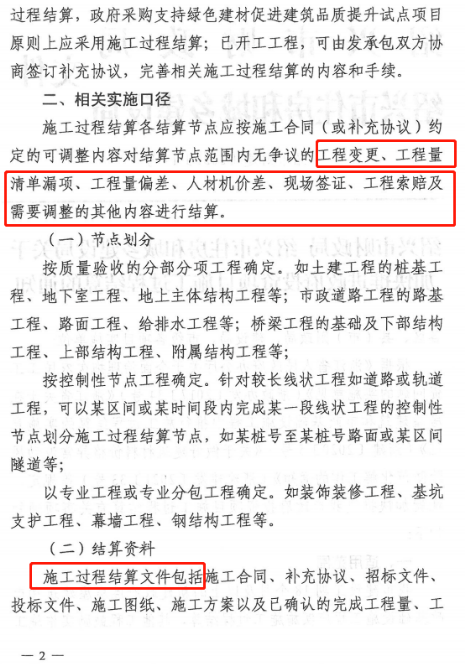

    節點劃分

    ■ 按質量驗收的分部分項工程確定。

    ■ 按控制性節點工程確定。針對較長線狀工程如道路或軌道 工程,可以某區間或某時間段內完成某一段線狀工程的控制性節點劃分施工過程結算節點。

    ■ 以專業工程或專業分包工程確定。

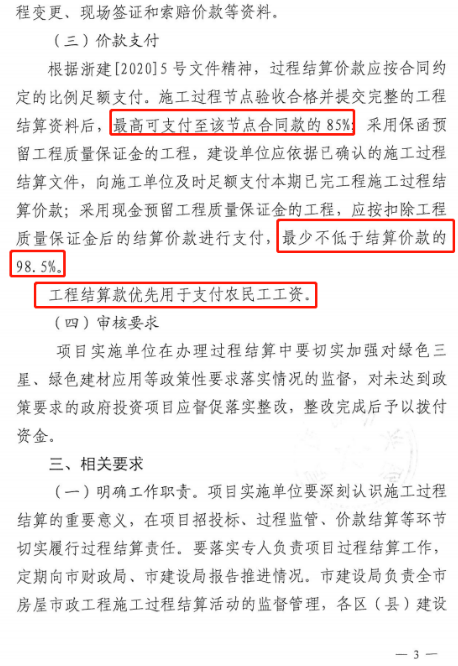

    價款支付

    ■ 施工過程節點驗收合格并提交完整的工程結算資料后,最高可支付至該節點合同款的85%。

    ■ 采用保函預留工程質量保證金的工程,建設單位應依據已確認的施工過程結算文件,向施工單位及時足額支付本期已完工程施工過程結算價款。

    ■ 采用現金預留工程質量保證金的工程,應按扣除工程 質量保證金后的結算價款進行支付,最少不低于結算價款的98.5%。

    ■ 工程結算款優先用于支付農民工工資。

    政府投資項目

    2020年5月20日,浙江省住建廳發布《關于在房屋建筑和市政基礎設施工程中推行施工過程結算的實施意見》,提出自6月20日起,在全省房建和市政項目中全面推行施工過程結算。

    施工過程結算文件包括施工合同、補充協議、招標文件、投標文件、施工圖紙、施工方案以及經確認的工程變更、工程索賠等相關資料。

    1、《實施意見》適用于能夠實行分段即時結算的新開工房建和市政項目。

    ■ 以政府投資項目,且合同工期在18個月及以上的新開工工程為推廣示范重點。

    2、招標文件和施工合同中應明確施工過程結算周期、計量計價方法、風險范圍、驗收要求,以及價款支付時間、程序、方式、支付比例等內容。合同中要明確措施項目費的支付方式。

    3、施工過程結算中涉及人工、材料補差的,除合同另有約定外,可參照本省現行指導性計價依據執行,補差時間與節點周期相一致。

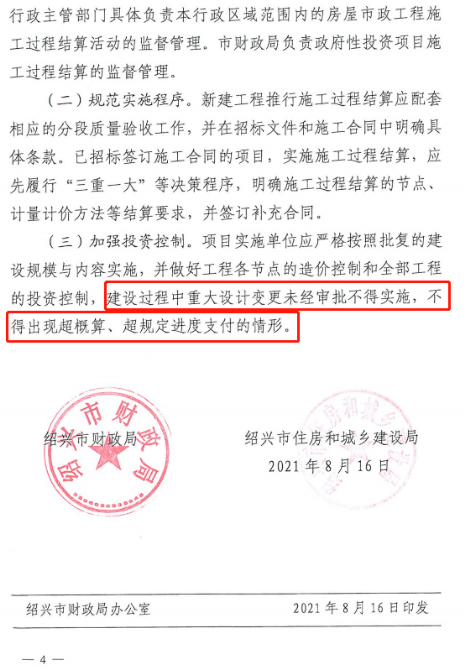

    ■ 涉及合同價款調整的,應簽訂補充協議,并在當期過程結算中同步辦理價款結算;

    ■ 涉及工程量清單中出現漏項、增減以及計算偏差,按合同約定計算,并在過程結算中支付。

    4、施工單位要根據結算周期編制相應的結算報告,并遞交建設單位。對答復期限沒有約定或約定不明確的,按28個工作日確定。

    5、施工合同中應當約定工程完工后竣工結算提交、審核、調解、支付等時間。

    ■ 竣工結算審核時間不超過28天;

    ■ 因建設單位原因無法按期竣工驗收的,在施工單位提交竣工驗收報告90天后,工程自動進入缺陷責任期。

    6、工程造價咨詢服務已于2018年3月1日起實行市場調節價,原《浙江省物價局關于進一步完善工程造價咨詢服務收費的通知》(浙價服﹝2009﹞84號)已廢止。
