一、日本建筑行業概況

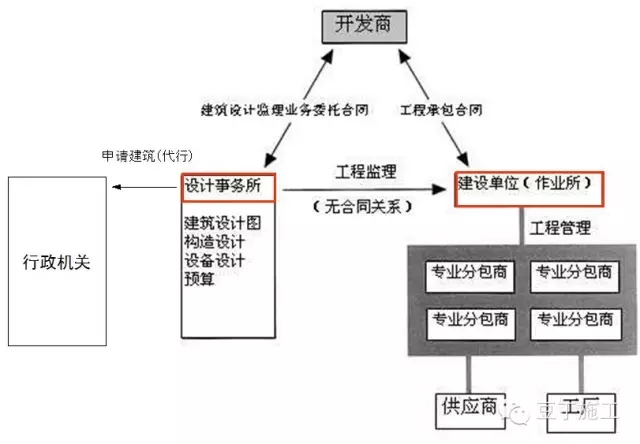

日本建筑行業合同關系

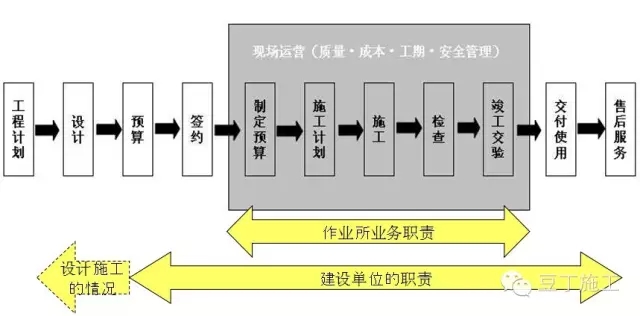

日本建筑開發流程

二、項目管理

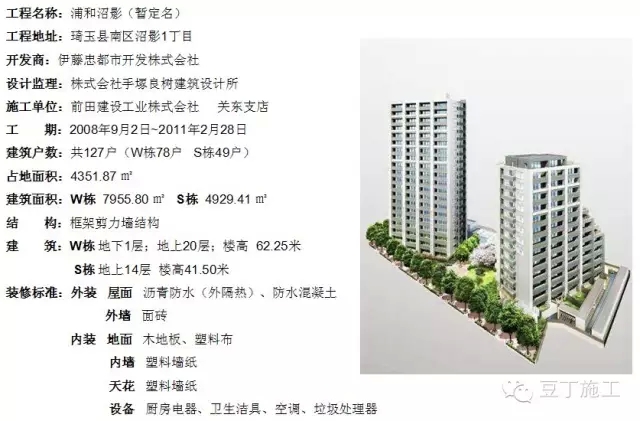

1、項目概況

2、計劃管理

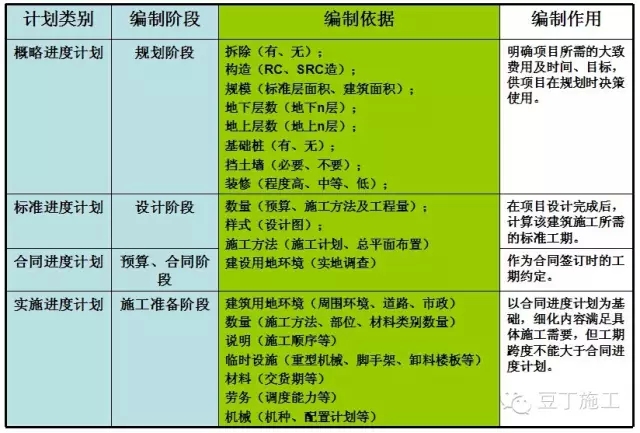

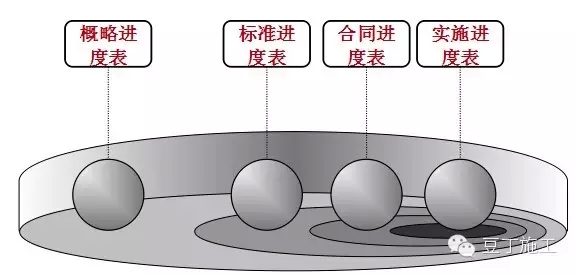

日本進度計劃分類(按項目進展階段分)

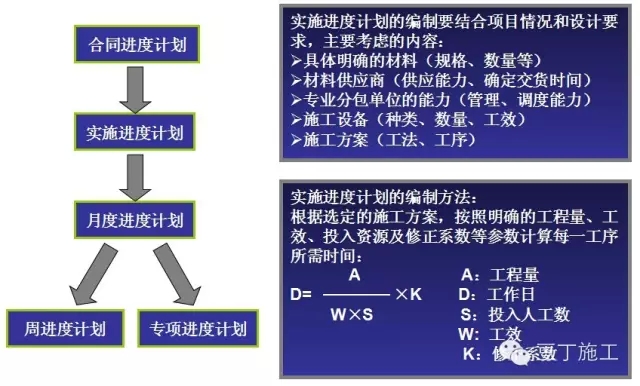

實施進度計劃的編制

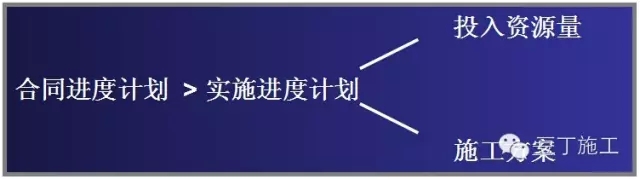

計劃調整:

調整原則:
優先考慮調整投入資源量,盡可能不調整既定的施工方案
施工方案:
開工協商會已確定(施工方案調整將導致成本變化)
3、場地平面布置

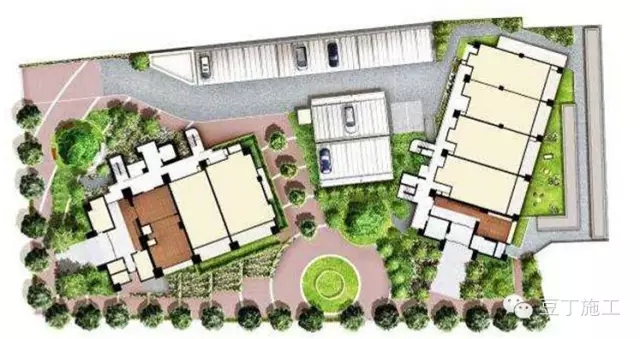

場地平面布置

4、可視化管理

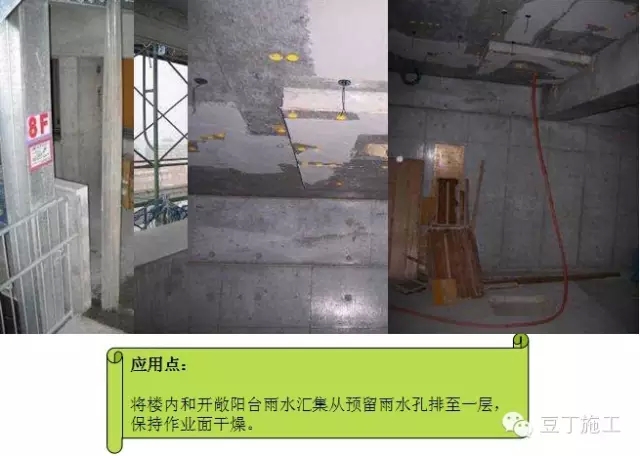

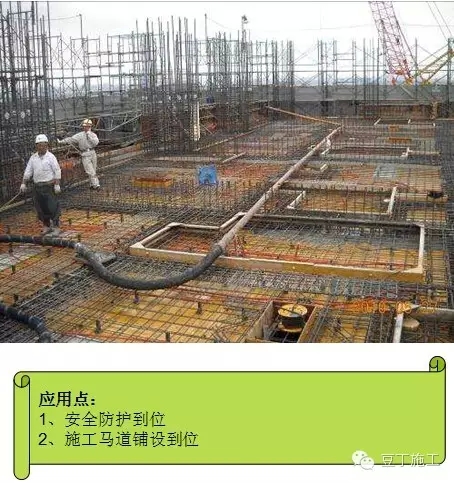

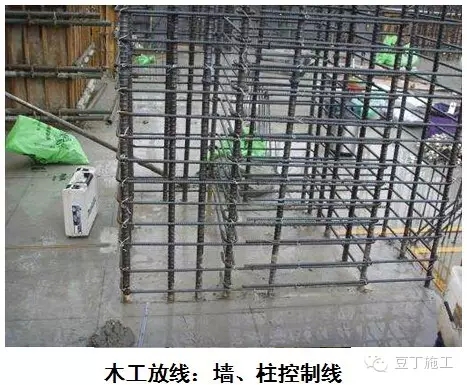

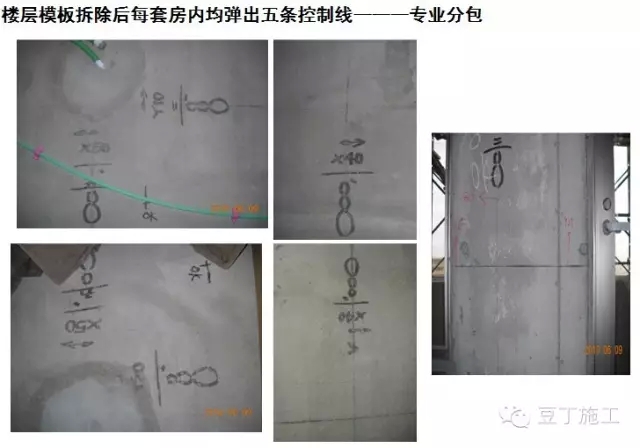

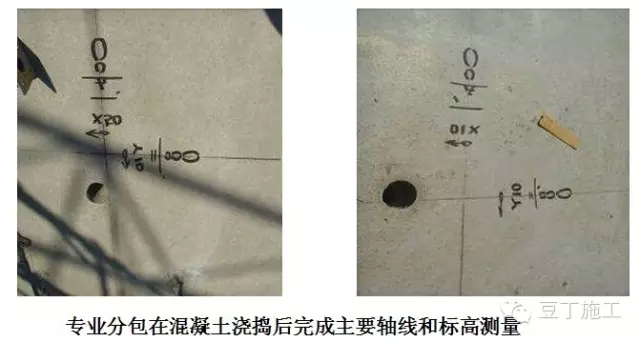

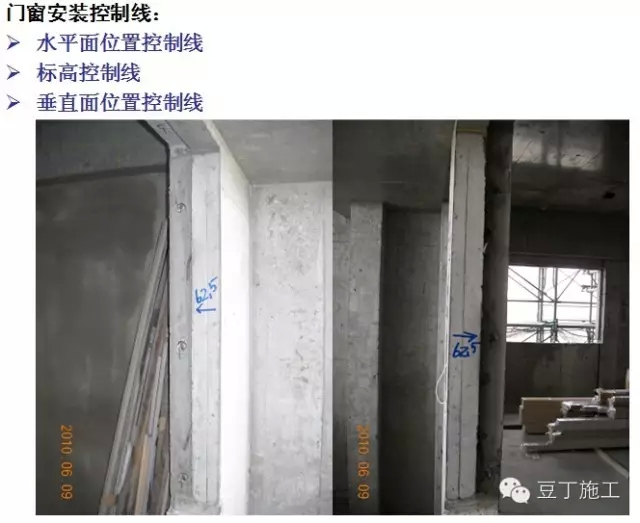

工程放線內容:專業分包放線,各分包放線

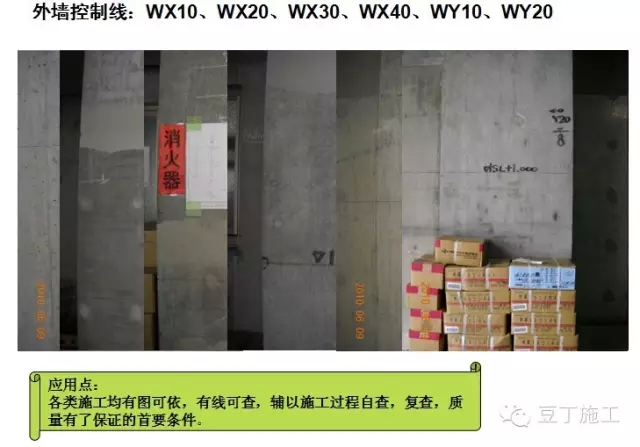

專業分包放線內容:結構、裝飾施工主要控制軸線

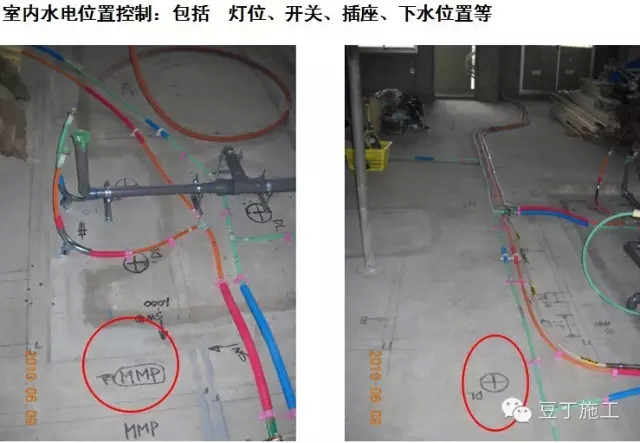

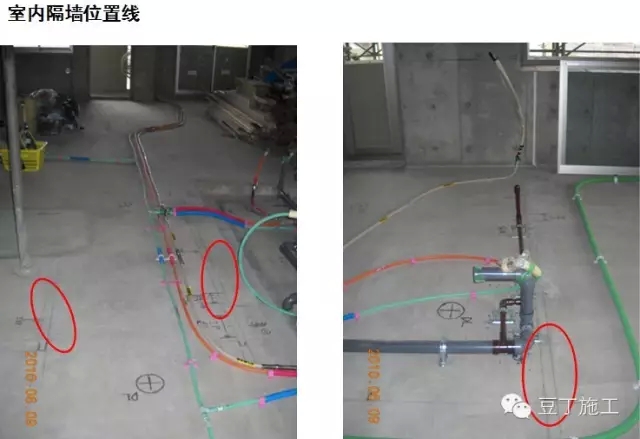

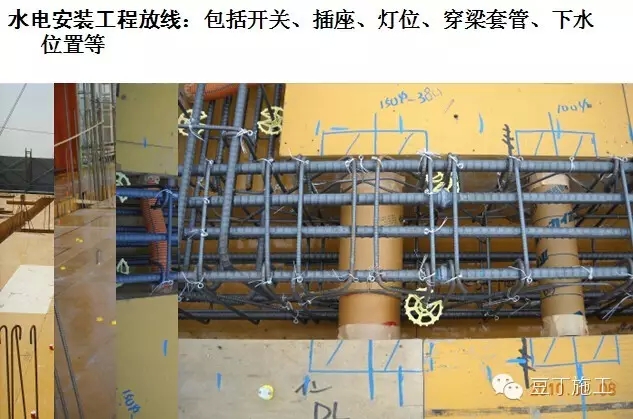

各分包放線:按照專業工種各自放線 (木工隔墻線、水電位置線等)

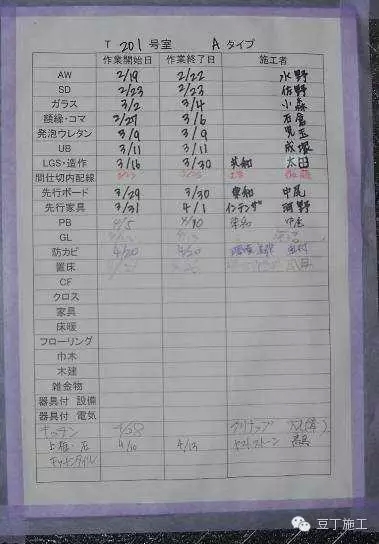

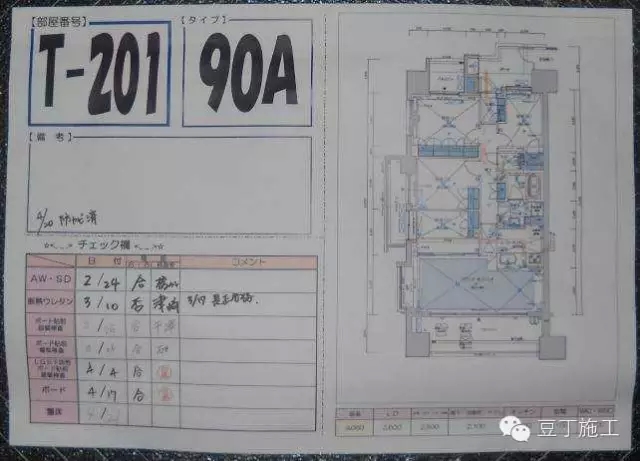

可視化表格:內裝工序檢查表(包括工序、檢查時間、檢查人等)


可視化圖紙:專業分包制作施工圖
預檢資料:模板檢查記錄
隱檢資料:鋼筋檢查記錄(鋼筋原材試驗、鋼筋數量和規格檢查、鋼筋焊接試驗檢查、匯總表)
隱檢資料:鋼筋施工圖片記錄
5、安全文明施工管理
管理制度
1、班前會(早晨、中午每天兩次)、特別安全早會(月度)、消防中間檢查(4~5次)、工人100%入場教育(隨時)、現場衛生大掃除(1~2周一次)
2、晨會后各班組單獨組織班前安全教育,并把當天施工安全注意事項內容寫好上墻
全員日常化
1、現場所有安全文明施工管理制度、專題會等均為全員參與;
2、總包管理人員以身作則,所有人員均執行一個標準;
3、開工伊始,所有制度均向參建各方交底執行
4、現場人員著裝要求
5、成品保護----全員成品保護意識
6、所有工序均能做到活完場清,現場保持清潔
7、標識系統 :完善
管理亮點

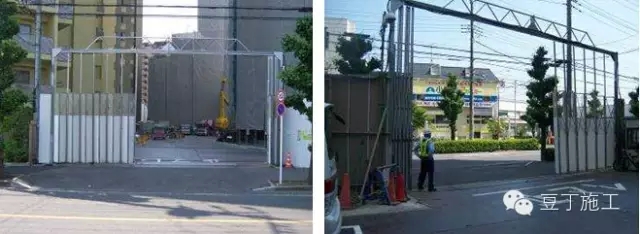

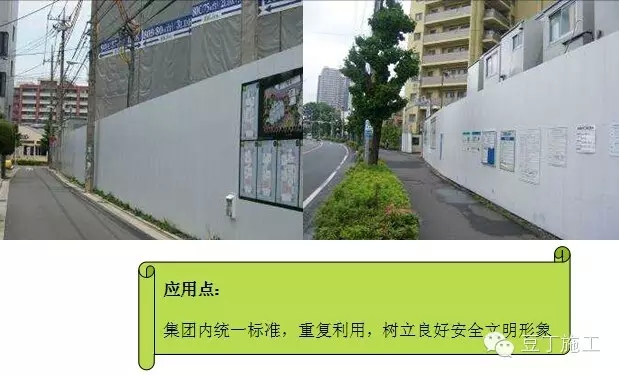

1、現場施工大門統一標準;設專職引導員;人車分流;場地內道路全部鋪設鋼板;

2、 施工現場圍墻統一為3米鋼板圍擋,白色面漆

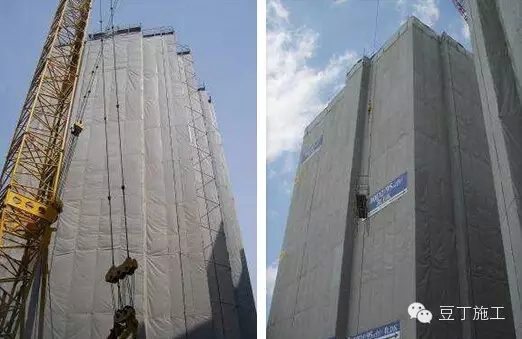

3、現場樓體四周采用帆布密目網全封閉

4、現場樓層文明施工管理責任到各單位、人
5、各房間門口設登記本,對進出施工人員進行登記,并負責操作期間的文明施工

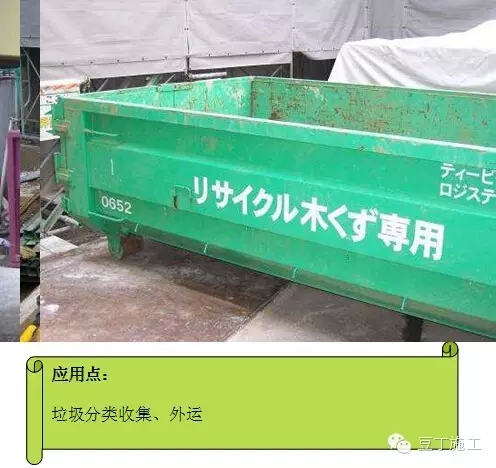

6、施工垃圾分類收集,及時外運

7、頂板混凝土澆筑作業層

8、樓內設臨水導向設施
