• 工程變更、現場簽證主要內容解讀及實施流程,都在這了!

    編輯:管理員 瀏覽人次:

    所謂工程變更(EC, Engineering Change ),在工程項目實施過程中,按照合同約定的程序,監理人根據工程需要,下達指令對招標文件中的原設計或經監理人批準的施工方案進行的在材料、工藝、功能、功效、尺寸、技術指標、工程數量及施工方法等任一方面的改變,統稱為工程變更。

    現場簽證是在施工過程中遇到問題時,由于報批需要時間,所以在施工現場由現場負責人當場審批的一個過程。是指發包人現場代表(或其授權的監理人、工程造價咨詢人)與承包人現場代表就施工過程中涉及的責任事件所作的簽認證明!

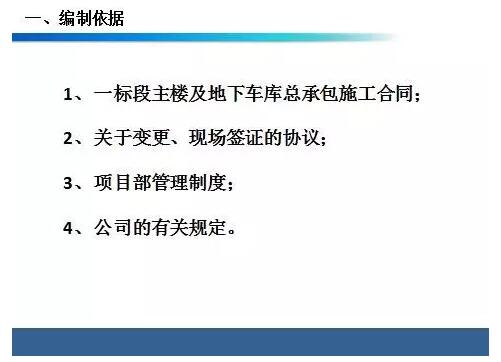

    一、編制依據

    二、主要內容解讀

    三、實施流程

    工程變更,現場簽證

    來源:筑龍造價
    來源地址:
    相關閱讀
    国产gay高中生小鲜肉屁股
