Text information痛心!江西電廠倒塌已致74人遇難!
施工現場安全質量管理刻不容緩!
11月24日上午7時許,江西豐城電廠三期工程在建項目發生意外。一處冷卻塔施工平橋吊坍塌,造成橫板混凝土通道坍塌。截至24日晚22 時,確認事故現場74人死亡,2人受傷。確認身份的遇難者年齡最小的23歲,最大的53歲。
直擊事故現場
11月24日,相關媒體從江西豐城市政府、豐城市安監局相關工作人員處證實,24日7時40分左右,國電豐城電廠3期在建項目冷卻塔施工平橋吊倒塌,造成橫板混凝土通道坍塌,目前事故死亡人數已上升至74人,現場救援工作仍在進行。

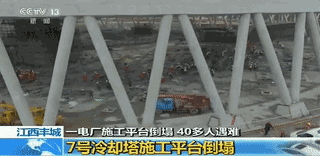

江西省宜春豐城電廠三期擴建工程D標段冷卻塔平橋吊倒塌
事故發生后,江西省委書記鹿心社作出批示,要求全力救治傷者,查明原因,舉一反三,對全省安全生產再進行系統排查,徹底消除安全隱患,確保人民群眾生命財產安全。對違法違規者,要依法追究責任。

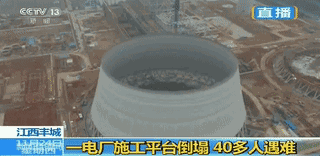

事故現場航拍畫面

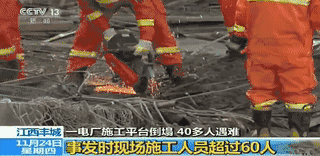

搜救現場



項目背景
2015年7月6日,江西省發展和改革委員會下發了《江西省發展改革委關于豐城電廠三期擴建工程項目核準的批復》,核準了江西豐城電廠三期擴建工程項目。
據該批復文件,為滿足江西省經濟社會發展用電需求,提高電網安全穩定水平,同意建設豐城電廠三期擴建項目;項目單位為江西豐城三期發電有限責任公司,項目建設地點為江西省豐城市石上村豐城電廠二期工程廠區北面;工程動態總投資約76.7億元,其中項目資本金為15.3億元,約占動態投資的20%,由江西豐城三期發電有限責任公司自籌。
該批復文件顯示,項目將建設2臺100萬千瓦超超臨界燃煤發電機組,其中一臺機組已經國家能源局同意納入江西省2014年度火電建設規劃;另一臺機組公用部分可以同步建設,但其投運必須取得國家能源局容量規劃許可,在取得國家同意后,如建設條件未發生重大改變今后將不再對第二臺機組進行核準。
公開招標信息顯示,江西豐城三期發電有限責任公司委托對江西豐城電廠三期擴建工程項目EPC總承包進行國內公開招標,招標采用資格后審方式。該招標工程計劃2015年12月28日主廠房澆第一罐砼,2017年11月28日#7機組完成168小時滿負荷運行移交生產,2018年2月28日#8機組完成168小時滿負荷運行移交生產,總工期23+3個月。
據中國火力發電網2015年12月30日報道,江西豐城電廠三期擴建工程由江西贛能股份有限公司出資建設,是江西省電力建設重點工程。
從全國企業信息公示系統查詢到,江西豐城三期發電有限責任公司成立于2009年7月1日,公司狀態為“注銷”;江西贛能股份有限公司成立于1997年11月4日,注冊資本為97567.776萬元,經營范圍包括火力發電,水力發電,水庫綜合利用,節能項目開發,電力設備安裝及檢修,粉煤灰綜合利用,電力技術服務及咨詢,機械設備維修,房地產開發,電力物資的批發、零售等。
2015年10月28日,江西贛能股份有限公司董事會發布公告稱,為繼續推進豐電三期項目建設進展,進一步提升公司電力業務的集中管理水平,整合公司及下屬單位的生產經營管理關系,提高公司整體運營管理效率,在豐電三期股權轉讓手續完成后,對豐電三期進行工商變更登記,注銷其獨立法人資格,由全資子公司變更為公司的全資電廠(分公司)。2015年8月26日,公司新設立的分公司"江西贛能股份有限公司豐城三期發電廠"完成工商注冊登記。工商登記資料顯示,江西贛能股份有限公司豐城三期發電廠經營期限起自2015年8月26日,經營范圍包括火力發電、節能項目開發;電力設備安裝、檢修;煤灰綜合利用及相關業務、電力技術服務、技術咨詢、設備維修、電力物資的批發、零售。
該項目施工方為河北億能煙塔工程有限公司,其官網顯示,截至11月18日,事發的7號冷卻塔筒壁施工進度剛完成三分之一。在項目簡介上,該工程有3項施工項目,分別為2016年4月11日開工的#7冷卻塔,2016年5月16日開工的#8冷卻塔以及2016年4月25日開工的煙囪。此外,該公司近年曾發生多起工人死傷的安全事故。
可能導致事故發生的原因
質監和安監的報告,肯定是要歷經數月甚至半年才能出來,具體是什么導致了這樣的人間慘劇還不能下定論!但是,我們不妨通過媒體的報道,看看這個工程可能存在著哪些問題。在歲末年終之際,一定要警惕安全事故的發生!
據江西贛能股份有限公司官網信息,2016年9月13日,豐電三期工程“協力奮戰一百天”動員大會在豐電三期工程總包項目部廣場舉行,豐電三期項目建設方、總包方、監理方等參加會議。工程負責人在會上表示,要強化施工現場工作調度,監理、施工單位增加人員、設備投入,搶抓晴好天氣,加快施工進度。會議強調要牢固樹立安全生產意識,進一步強化安全生產責任制,加強安全監管力度,加大安全設施投入,確保安全施工。動員大會最后,建設方代表與總包方、施工方負責人簽訂了《江西豐城電廠3期擴建工程總承包項目地基處理工程“大干一百天”目標責任書》。
2經驗施工
施工方河北億能豐城項目部工作人員對媒體說,懷疑事故“可能是混凝土強度沒達標造成的”。為趕工期,施工方依經驗,覺得混凝土已經干了,24日早上,工人們便開始拆除冷卻塔外圍的木質腳手架。但是由于天氣原因,混凝土并沒有像所想的那樣干透,于是尚未干透的混凝土開始脫落,最后坍塌。不過,這一說法還有待調查。
3無圖施工
據中國火力發電網2016年3月31日報道,3月29日項目相關領導來到豐城電廠項目現場,仔細查看了現場雨水管線施工、7號鍋爐基礎墊層施工及A排標準化設施狀況和汽機房、除氧煤倉間等土方開挖后,對承擔A標段施工的安徽電建一公司所做出的努力表示了感謝和肯定,對鍋爐基礎墊層施工工藝和邊坡圍護排水設施等高標準投用提出表揚,對現場項目部在圖紙嚴重滯后的情況下,發揮施工能級優勢,不等不靠、積極開挖的做法表示充分肯定并要求推廣。

-
